露骨料透水混凝土怎么施工?
發表時間:2022-04-14 10:20:17
露骨料透水混凝土地坪施工技術步驟詳解
一、施工所需人員、機具、材料
(一) 人員
1、施工隊總監:項目經理 1人
2、工地負責人:現場主管 1人
3、施工隊班組人員: 5-12人
?。ǘ?機器
1、攪拌機1-2部
2、四輪手推車6-8部
3、磨光機1部
4、切割機1部
5、噴涂機1部
6、其他施工手工用具一批
?。ㄈ?材料
1、所需材料:
A.天然石子(天然彩石)
B.添加劑(凝膠增強劑、乳化反應劑、緩凝劑、密封劑)
C.P42.5硅酸鹽水泥
D.水,普通用水即可
2、材料配比:
面層配比:KG/M3
天然石子:水泥:凝膠增強料:乳化反應劑:水=1800:300:12:4:100
底層配比:
瓜子片:水泥:凝膠增強料:乳化反應劑:水=1800:300:6:4:100
二、施工工藝
?。ㄒ唬?施工流程圖基層結構標高抄測→支撐模板→攤鋪透混底層→找平及振搗→攤鋪彩色面層→油壓振平機振平→邊角修整→人工收面→低頻電動抺面機→鋪蓋塑料薄膜、養護→切割伸縮縫→表面沖洗吹灰→噴涂彩色保護劑→填嵌伸縮縫
1.砼攪拌:根據設計強度確定砼配合比,準確計量各原材料,嚴格控制攪拌時間、砼塌落度、澆筑時間。
2.底層透砼鋪設:在基層上灑水使基層充分濕潤,采用砼電動攤輔機來完成砼澆筑、壓實、整平初期工序,然后由人工來完成收面精細找平槎毛工序。
3.面層露骨料砼的鋪設,采用同天然石子和水泥,結合凝膠增強劑,乳化反應劑,水?dāng)嚢钄備伳テ健?/p>
4.噴涂緩凝劑:砼表面不得有密水現象;需隨時檢查施工表面的初凝狀況,有初凝現象時要及時均勻按計量標準噴涂緩凝劑,噴完后立即覆蓋塑料薄膜,不得有漏風覆蓋不嚴現象應全面檢查控制到位,然后在塑料薄膜上面再覆蓋彩條布周邊全部壓好防止漏風現象發生。施工完成后的周圍應設置保護欄、警示標識,嚴禁行人、車輛入內以免造成路面的破壞。

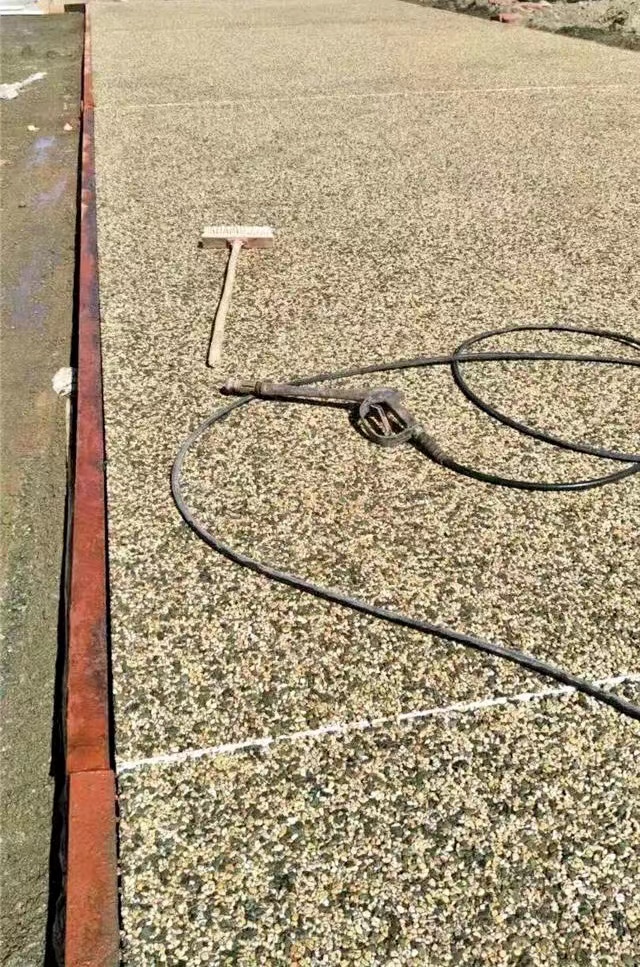

5生態露骨料施工后10h-20h左右,待砼終凝強度上來,除去薄膜,用高壓水槍沖洗,要點是控制水槍的水壓、沖洗角度、沖洗距離,將道路、地坪表面緩凝膠結料沖洗干凈,裸露出天然石材的本色,沖洗深度不宜過大以骨料裸露1/4為宜。6.沖洗后,用水淋洗表面,去除表面和孔隙內的剩余漿料。
7.沖洗后再度覆蓋塑料薄膜進行保濕養護,夏季戶外氣溫高時2小時淋灑一次水3天后每天不少于4次澆水養護。養護時間不少于7天宜為14天。
8.養護期和填縫前禁止一切車輛行駛:剛施工完成后的周圍應設置保護欄,勿使人、車入內以免影響混凝土強度增長及混凝土道路地坪的整體性。
9.切縫沖洗:面層施工完居7天后按規范要求切伸縮縫。嵌填伸縮縫:保護采用專用伸縮縫材料
10. 噴保護劑時間可沖洗完成后干燥5-24小時(25℃)即后、噴涂前應清除施工面上所有的灰塵及雜質,噴涂完成后,12小時內不得進人、車;也可在養護期結束后噴涂。
